La dashboard di un progetto è uno strumento di pianificazione visivo che centralizza gli indicatori chiave di performance (KPI) per monitorare in tempo reale l'avanzamento, i costi, le scadenze e i rischi di un progetto.
Permette ai project manager e alle parti interessate di prendere rapidamente decisioni informate, identificando gli scostamenti tra il previsto e il realizzato.
La dashboard diventa il vostro alleato per mantenere la rotta e anticipare i ritardi.
Una dashboard di progetto centralizza i KPI su una sola pagina per pilotare efficacemente e prendere decisioni rapide.
Da ricordare:
Una dashboard di progetto (o project dashboard) è uno strumento di gestione dei progetti che presenta in modo visivo e sintetico le informazioni essenziali per pilotare un progetto.
Raccoglie su una sola pagina (o un solo schermo) gli indicatori di performance (KPI) che permettono di:
A differenza di un semplice report, la dashboard di progetto offre una visione d'insieme immediata grazie a grafici, indicatori, codici colore e simboli.
La dashboard di progetto è destinata a diversi attori:
Una dashboard di progetto non si limita a mostrare cifre. È una leva di performance che trasforma il vostro modo di guidare. Ecco i suoi 5 vantaggi chiave:
Senza dashboard si passano ore a compilare dati sparsi in 10 file Excel, e-mail e strumenti diversi.
Con la dashboard, in un colpo d'occhio, si sa se il progetto è sulla buona strada e dove concentrare gli sforzi. Il processo decisionale passa da diversi giorni a pochi minuti.
La dashboard fa emergere i segnali deboli prima che diventino crisi:
Risultato: si passa da un management reattivo (spegnere gli incendi) a un management proattivo (anticipare).
La dashboard crea un linguaggio comune tra tutte le parti interessate:
"Da quando condividiamo un'unica dashboard di progetto, le riunioni di avanzamento sono passate da 2 ore a 30 minuti. Tutti arrivano preparati con gli stessi dati."
Marie, Project Manager IT
Una dashboard ben progettata ha un effetto di gamification:
Consiglio: integra un indicatore di "soddisfazione del team" per monitorare il morale e rilevare i segnali di demotivazione.
I dati raccolti nelle dashboard diventano una miniera d'oro per:
Una buona dashboard non si limita a un documento Excel o a una slide PowerPoint. È uno strumento vivo.
La dashboard alimenta:
La dashboard si integra negli sprint:
La dashboard è uno strumento di coesione e responsabilizzazione, che favorisce la trasparenza, la fiducia e il coinvolgimento collettivo.
Una dashboard efficace non cerca di mostrare tutto: sintetizza l'essenziale.
La dashboard di progetto efficace si basa su tre pilastri:
La dashboard contiene tra 5 e 10 indicatori chiave al massimo.
Tra gli indicatori imprescindibili della dashboard di progetto possiamo citare:
I vantaggi di una dashboard visiva sono numerosi:
In breve, un progetto meglio coordinato, meglio compreso e meglio vissuto.

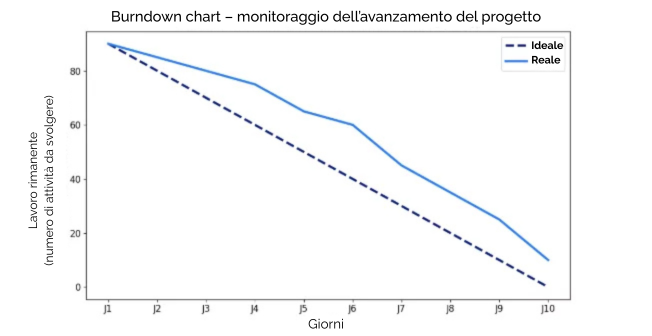

Il burndown chart è un grafico utilizzato nella gestione Agile per monitorare l'avanzamento di un progetto. Permette di visualizzare lo scostamento tra la traiettoria ideale e l'avanzamento reale del progetto. Sull'asse delle ordinate (asse verticale) si trova la quantità di lavoro rimanente (in attività, punti o ore). Sull'asse delle ascisse (asse orizzontale) è rappresenta la dimensione temporale (generalmente i giorni). La curva discendente tratteggiata indica la velocità ideale con cui il lavoro dovrebbe essere completato. Confrontandola con l'altra curva, che rappresenta l'avanzamento reale, è possibile visualizzare gli scostamenti. Diventa così più facile anticipare eventuali ritardi.

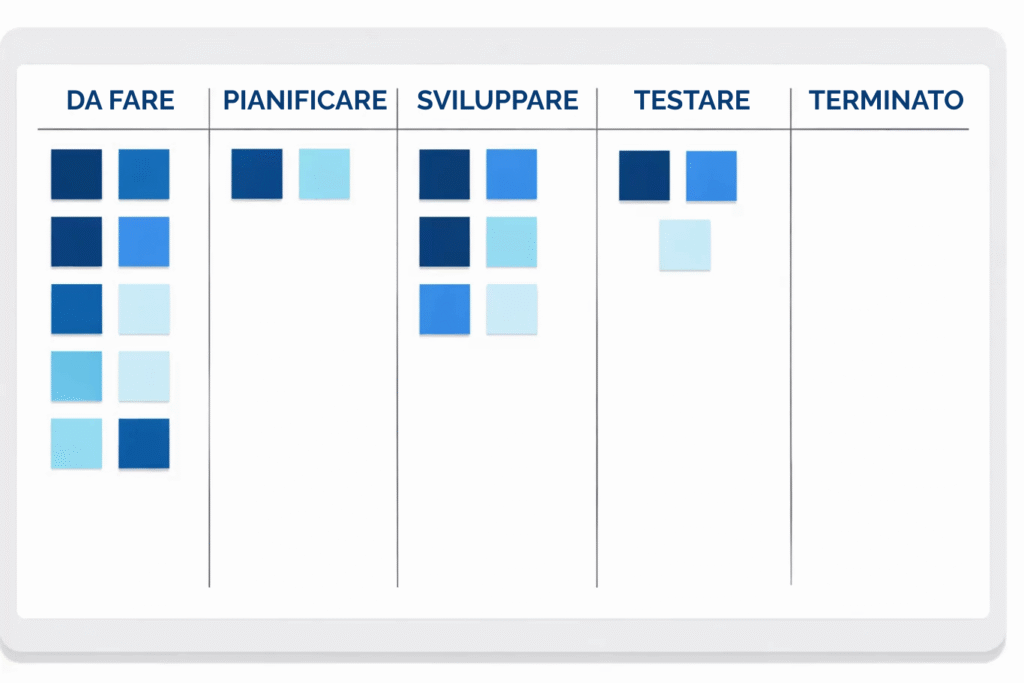

Si tratta di uno strumento visivo di gestione delle attività. È molto utilizzato nei metodi Agile. Si compone di colonne che rappresentano le diverse fasi del flusso di lavoro (es.: Da fare, In corso, Completato). Le attività sono rappresentate da schede che vengono spostate da sinistra a destra man mano che avanzano.
L'obiettivo è visualizzare il lavoro in corso, limitare il numero di attività simultanee in una stessa fase e migliorare la fluidità del processo.

Osservando questo modello, si nota un sovraccarico di schede nella colonna "Da fare", che può essere il segnale di una prioritizzazione poco chiara. Il numero ridotto di schede in "Terminato" può essere sinonimo di scarso valore effettivamente consegnato.

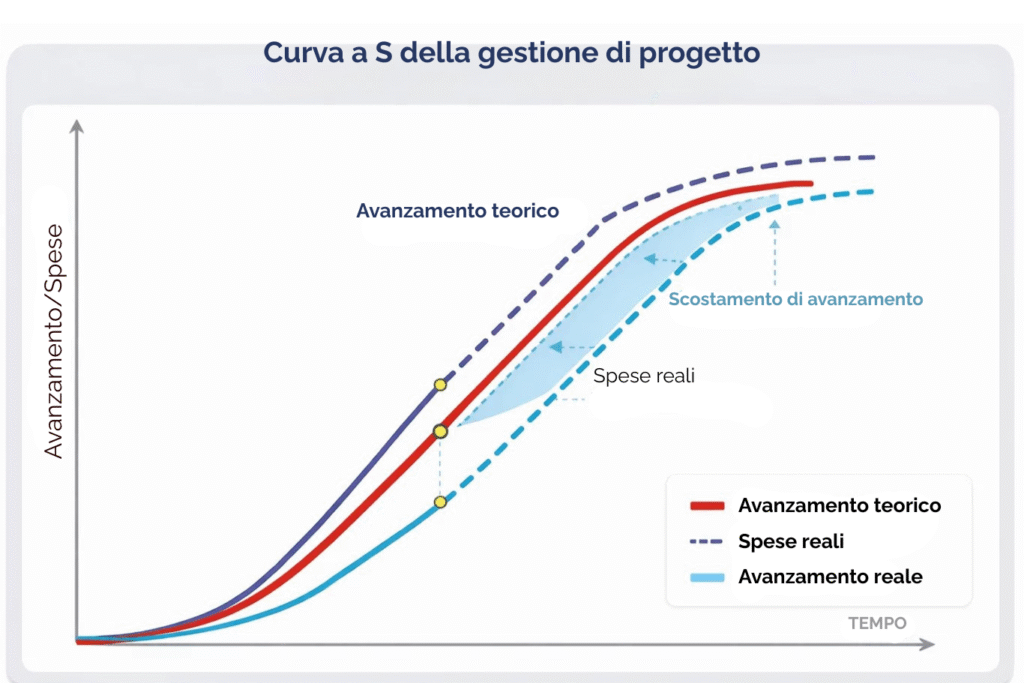

La curva a S è uno strumento di monitoraggio che illustra l'evoluzione del progetto nel tempo. La forma a "S" riflette la realtà: un avvio lento (fase iniziale), un'accelerazione a metà progetto, poi un rallentamento in fase di chiusura.

Il grafico rappresenta tre curve sovrapposte:
La curva a S permette di confrontare la progressione reale con la pianificazione e identificare rapidamente gli scostamenti per adeguare le azioni.
Uno scostamento tra la curva di avanzamento reale e la curva delle spese reali mostra un progetto che avanza più lentamente del previsto con spese più elevate.

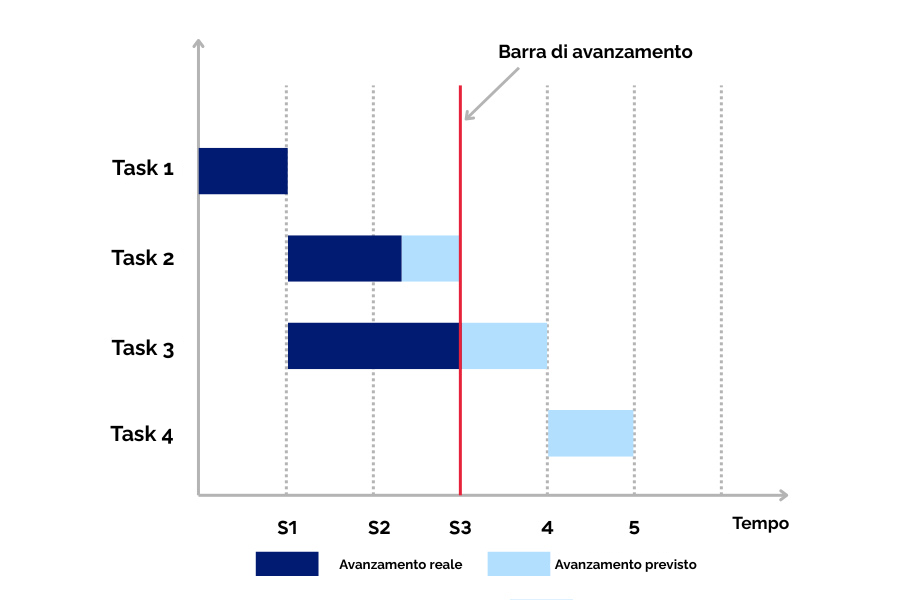

Il diagramma di Gantt è uno strumento di pianificazione e monitoraggio molto utilizzato nella gestione dei progetti.
Si presenta sotto forma di un calendario visivo dove le attività sono rappresentate da barre orizzontali allineate su una linea temporale.

Ogni barra indica la durata prevista di un'attività.
Il diagramma permette di visualizzare l'avanzamento delle attività, identificare sovrapposizioni e ritardi e adeguare le risorse per rispettare il planning.
Il diagramma delle milestone è uno strumento di pianificazione che mette in evidenza i punti chiave di un progetto.
Rappresenta le date delle milestone chiave sotto forma di riferimenti su una linea temporale verticale, senza dettagliare tutte le attività intermedie.
Ogni milestone corrisponde a un evento importante (deliverable, decisione, validazione) con una data precisa.

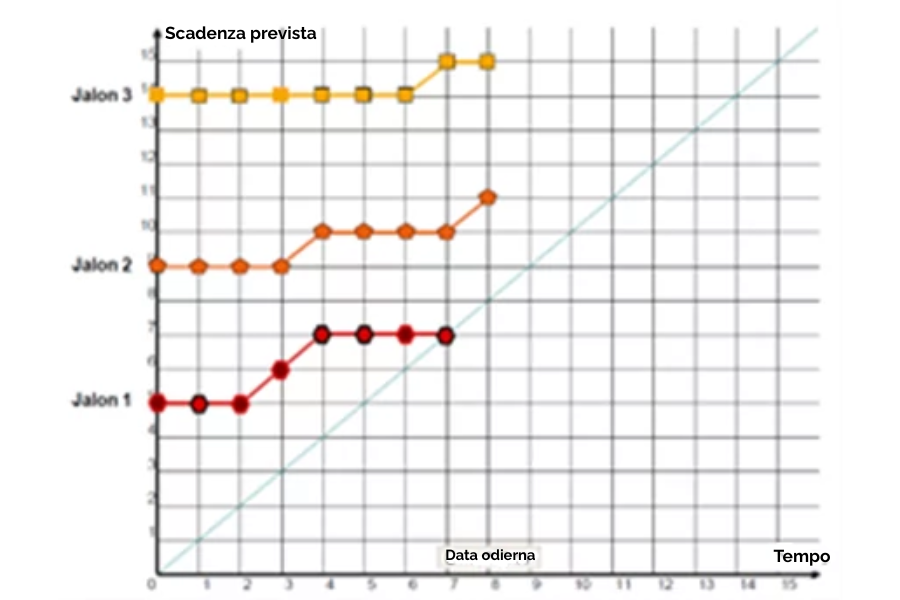

Nel corso dell'avanzamento del progetto, le date previste delle milestone chiave vengono aggiornate. Se le curve sono orizzontali, significa che il progetto procede in linea con gli obiettivi e che le date delle milestone sono quindi confermate fino alla loro scadenza. Curve che tendono verso l'alto indicano invece slittamenti nelle date previste delle milestone chiave.
Questo diagramma viene utilizzato per monitorare le scadenze critiche, verificare la coerenza globale del planning e comunicare semplicemente l'avanzamento alle parti interessate.

| Tipo di rappresentazione | Casi d’uso ed esempi |
| Gestione dell’avanzamento | Burndown chart Curve a S Kanban |
| Gestione del tempo | GANTT |
| Gestione dei costi | Budget previsto per periodo (mese, anno) |
| Gestione della qualità e degli obiettivi | Motivazione del team, soddisfazione del cliente o del committente, situazione generale su uno degli obiettivi del progetto |
| Gestione dei rischi | Matrice di criticità |
La chiave di una dashboard efficace è un'informazione corretta, aggiornata regolarmente (settimanalmente) e condivisa.
L'affidabilità della dashboard si basa sulla qualità delle fonti dei dati. Perché resti pertinente:
È questa postura del Project Manager che trasformerà la dashboard in una vera leva di performance collettiva.
Leggi l'articolo di Emmanuel Chenevier in lingua originale.
